浙江能源集團首臺螺旋卸船機重大部件起吊安裝
由臺州恒意重工機械有限公司設計制造的2臺單機能力為600T/H煤炭螺旋卸船機,與4月25日上午9點,在浙能紹興濱海熱電公司一期碼頭螺旋卸船機正式開始水平臂安裝起吊作業。該卸船機為浙能集團內首例應用于煤碼頭的螺旋卸船機。
4月25日,浙能濱電一期碼頭螺旋卸船機開始水平臂吊裝作業。
該卸船機由臺州恒意重工機械有限公司自主設計、制造,并承擔安裝與調試整體交鑰匙工程,其額定出力每小時600噸/小時,設計最大能力660噸/小時。該螺旋卸船機采用阿基米德軸向等進螺旋輸送管作為運送、傳運煤炭的主要裝置,具有智能、安全、高效、適應面廣、通用性能好,以及省時省力、安裝簡單、易于操作與維修、可連續作業等優勢。“從船艙中取煤炭→提升煤炭出艙→運輸煤炭上岸”的整個卸煤過程在作業時,煤炭的運送狀態呈流動狀態,在密閉的管道中流動,粉塵外溢量基本為零,是一臺名副其實的綠色環保節能機械設備。

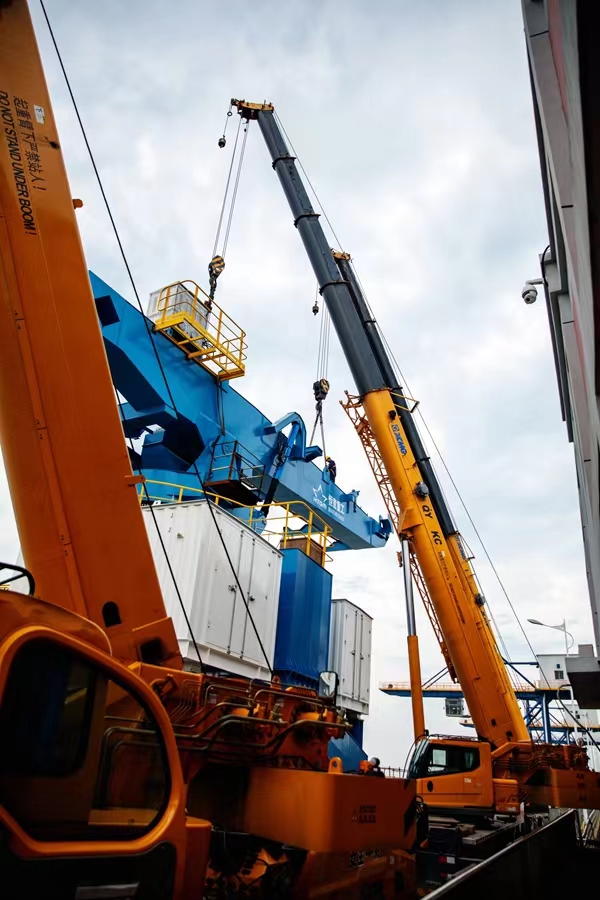

浙能濱電首臺螺旋卸船機正進行吊裝。 徐明敏 攝
從2020年下半年開始,濱電公司便開始對螺旋卸船機展開調研工作。濱電分管領導與設備管理部專工先后對三家電力企業及多家制造廠家展開精細調研,認真分析研究了各廠家及各型號設備的優勢與不足,通過綜合考量后確定了恒意重工的該型號螺旋卸船機。之后又通過一聯會與濱電公司就提高卸煤吞吐量的全流程智能卸煤系統的研究與應用,項目進度、關鍵圖紙、DCS接口、皮帶打滑開關測量優化,電機冷卻方式、螺旋式卸船機接口等內容進行了逐條細致的討論,對設備交付日期及開工日期等達成了一致意見。
針對能耗雙控及疫情等不利因素的影響,恒意重工努力克服困難合理安排工期,自2021年12月起,該卸船機各部件相繼運抵濱電公司碼頭并開始了零星安裝。在重大部件水平臂開始吊裝作業前,我公司項目部和濱電公司提早進行了精心準備,施工部門和濱電公司對吊裝專項施工方案進行了雙簽確認,還針對此次作業編制了螺旋卸船機吊裝作業風險管控專項方案。

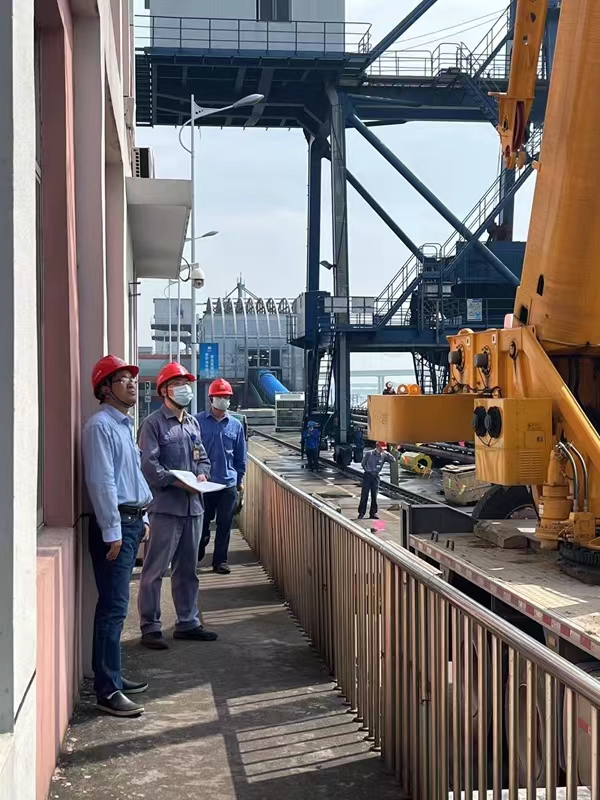

濱電公司領導與相關部門技術人員在螺旋卸船機現場進行水平臂吊裝前檢查。 來路剛 攝
此次螺旋卸船機水平臂的吊裝作業,依靠2臺75噸起吊配合抬吊,水平臂全長14米,重量為26噸。當天上午9點不到,紹興濱海電廠領導與我公司技術人員就到碼頭進行了吊裝作業前的檢查,確認“風險、措施”管控到位?,F(xiàn)場安全技術交底結束后,隨著工作負責人的一聲令下,吊裝作業有條不紊的展開,整個吊裝過程在兩臺起吊的嫻熟配合下,水平臂平穩就位。10點40分,水平臂鉸軸安裝到位,15點10分,水平臂整體安裝工作完成。
據悉,該兩臺螺旋卸船機整機的安裝工作計劃5月份全部完成。該螺旋卸船機正式運營后,能大幅提高濱海電廠碼頭卸煤能力,進一步提高氣膜煤場的煤炭儲運能力,為濱電公司的能源保供工作提供強有力的支撐。
